魔鬼藏在细节里,风险藏在模糊中在采购工作中,我们常常把大量精力放在价格谈判、供应商选择这些前端环节,而对于合同条款,往往存在一个误区:只要签了合同,就有了保障。
殊不知,真正决定合同保障力度的,不是那一纸文书,而是条款的具体写法。那些看似无关紧要的“软条款”——模糊的质量标准、笼统的付款条件、缺失的验收期限——恰恰是后期纠纷的源头。
今天,我们就来深入剖析合同管理中的五大“软条款陷阱”,以及如何用精准的条款设计,为采购方筑起权益保护的防线。
典型案例

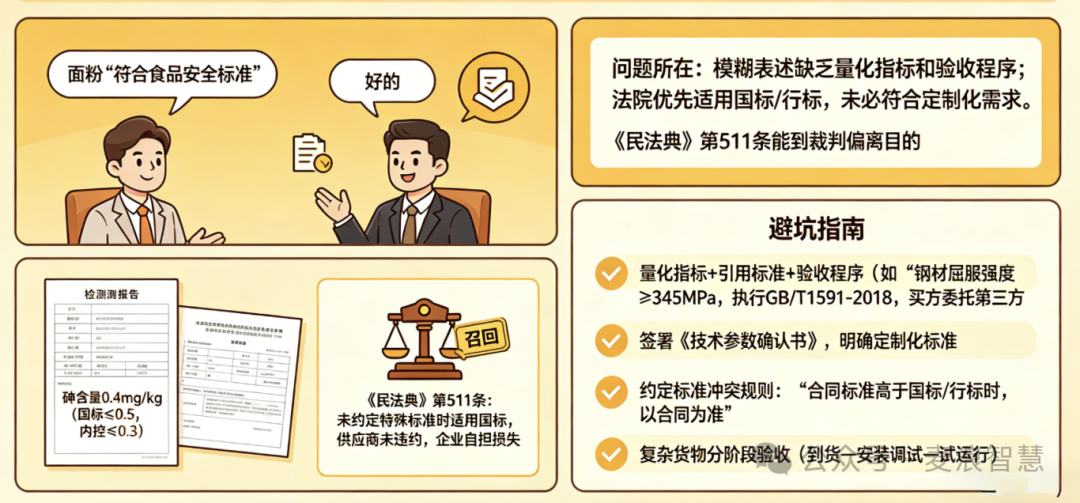

烘焙企业采购面粉,合同仅约定“符合食品安全标准”,未明确重金属限值。后续面粉砷含量超标,虽然满足国标,但达不到企业内控标准,企业只能自行承担召回损失。法院依据《民法典》第511条认定,无特殊约定时优先适用国标,供应商不构成违约。
问题根源:模糊表述缺少量化指标与验收程序。发生争议时法院优先套用国标/行标,不一定匹配采购方的定制化要求。
避坑指南
- 量化指标、引用标准+验收程序(例“钢材屈服强度≥345MPa,执行GB/T1591-2018,买方委托第三方检测,不合格检测费由卖方承担”)
- 签署《技术参数确认书》,锁定定制化标准
- 约定标准冲突规则:“合同标准高于国标/行标时,以合同为准”
- 复杂货物分阶段验收:到货→安装调试→试运行
典型案例

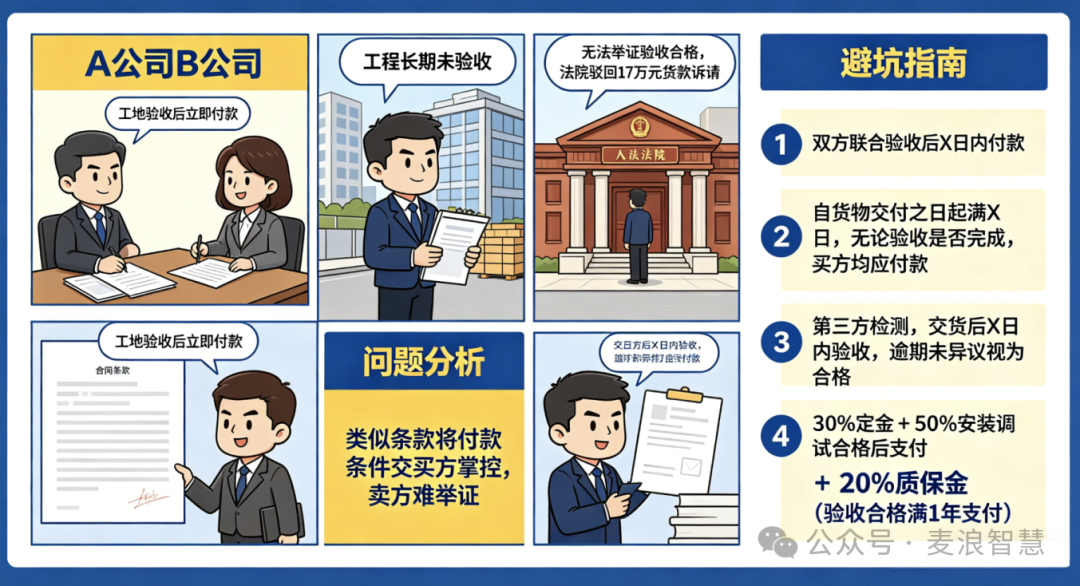

A公司与B公司约定“工地验收后立即付款”。工程长期无法完成验收,A公司一直无法拿到货款,起诉后法院驳回其17万元货款诉求。
问题根源:“经买方审计后付款”“内部审批后付款”这类条款,付款条件完全由买方掌控。卖方难以举证,货交付却收不到钱;一旦项目停滞,供应商甚至会起诉采购方,造成双向损失。
避坑指南
- 约定“双方联合验收后X日内付款”,进度透明可控
- 设置兜底条款:“自货物交付之日起满X日,无论验收是否完成,买方均应付款”
- 细化验收规则:第三方检测,交货后X日内验收,逾期未异议视为合格
- 里程碑式付款:30%定金 + 50%安装调试合格后支付 + 20%质保金(验收合格满1年支付)
典型案例

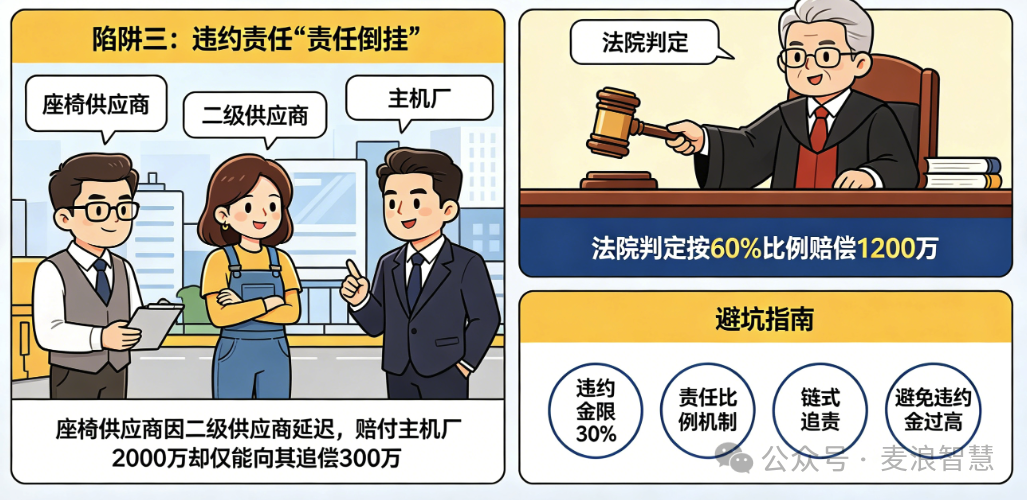

座椅供应商(乙方)和主机厂约定日罚0.5%,但二级供应商(丙方)仅约定日罚0.1%。丙方交付延迟,乙方向主机厂赔付2000万(含预期利润1200万),但仅能向丙方追偿300万。法院判定违约金差距超过70%显失公平,判令丙方只承担60%赔偿。
问题根源:多层供应链中,上游违约损失单向转嫁给下游,缺少追偿机制,采购方也可能被下游供应商牵连,引发供应链中断。
避坑指南
- 违约金上限≤合同金额30%,赔偿范围限定于直接损失
- 引入责任比例机制,如上游原因违约则上游承担70%
- 约定链式追责条款:“先由责任方赔付,再向过错方追偿”
- 避免违约金过高,否则法院有权依法调减
典型案例

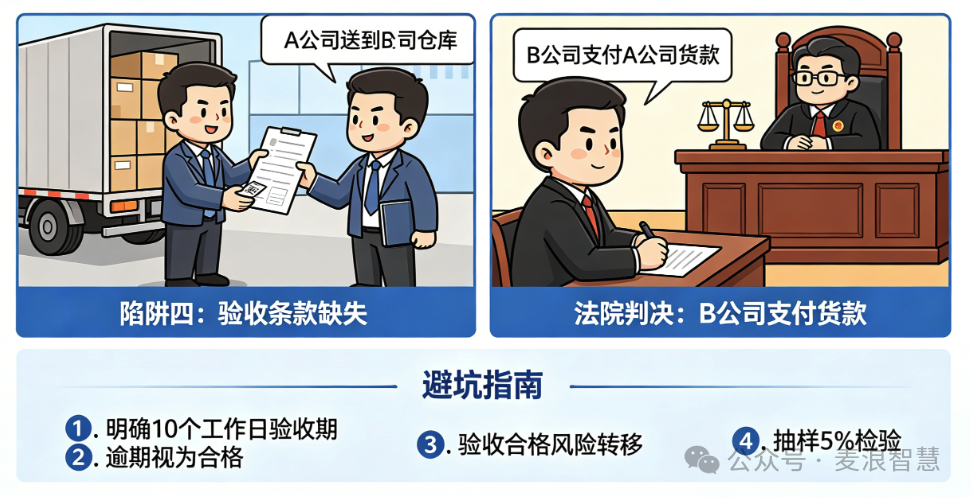

A公司完成交货,B公司以“未完成验收”为由,两年不支付90%货款。法院依据《民法典》第621条判定:未约定检验期,收货2年内未提出异议视为合格,判决B公司支付全部货款。
问题根源:没有明确验收期限,货权交付、款项结算、风险转移时间模糊。“验收合格后付款”“质保期自验收合格起算”这类模糊描述极易产生纠纷。
避坑指南
- 明确检验期限:收货后【10个工作日】内书面通知验收结果
- 约定逾期视为合格:买方逾期未验收或未通知,视为货物合格,付款条件自动成就
- 风险转移节点:自验收合格或视为合格之日起,货物风险转移给买方
- 细化检验方式:抽样比例5%,合格率低于90%视为整体不合格
典型案例

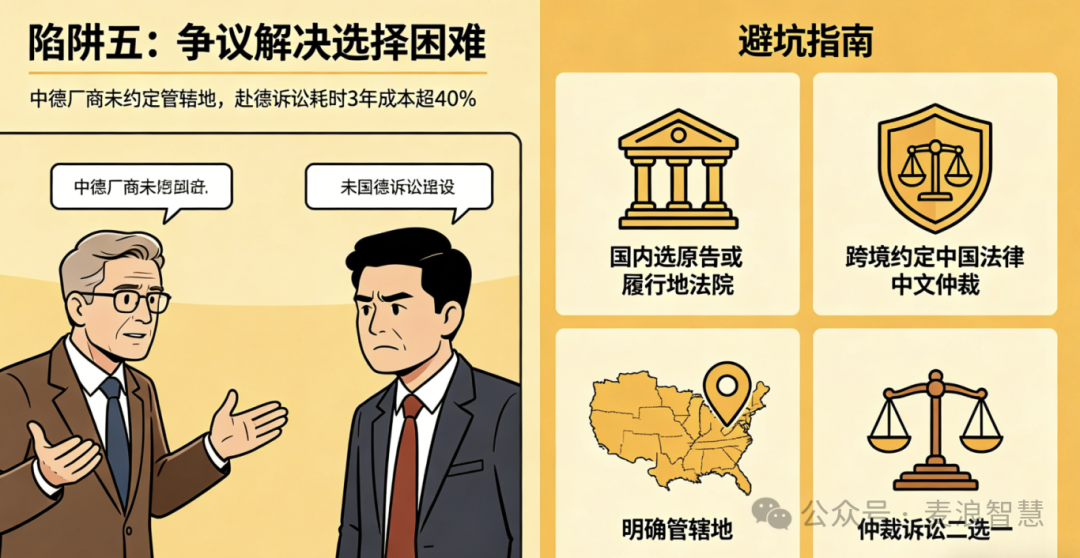

国内设备厂商和德国采购商签约,未约定管辖地。后续设备精度争议,需要远赴德国起诉,耗时3年,诉讼成本占到争议金额40%。
问题根源:跨区域/跨国合同忽略管辖约定,争议解决成本暴涨;同时约定仲裁与诉讼会直接导致条款无效,仲裁机构名称写错、约定法院和合同无关联都会失效。
避坑指南
- 国内合同优先约定“原告住所地法院”或“合同履行地法院”
- 跨境合同写明:适用中国法律,提交XX仲裁委员会仲裁,仲裁语言中文
- 仲裁、诉讼只能二选一,否则仲裁协议无效
- 避免写模糊地点,仲裁机构名称必须完整准确
1.质量标准:量化指标+引用标准编号+验收程序;签署技术参数确认书;约定“合同标准高于国标/行标时,以合同为准”。
2.付款节点:预付款+进度款+验收款+质保金组合;规避“验收后付款”单方掌控条款;设置最晚付款兜底期限。
3.验收程序:明确检验期限,逾期未验收视为合格;细化检验方式;约定不合格补救措施与费用承担。
4.违约责任:违约金上限≤合同金额30%;限定直接损失;约定责任分担比例;拒绝“友好协商”空话条款。
5.担保条款:定金≤20%;可要求银行见索即付保函;约定所有权保留条款并办理登记。
6.争议解决:国内合同约定原告住所地法院;跨境合同约定中国法律+仲裁;仲裁与诉讼不可同时约定。
结语:条款越具体,风险越可控。

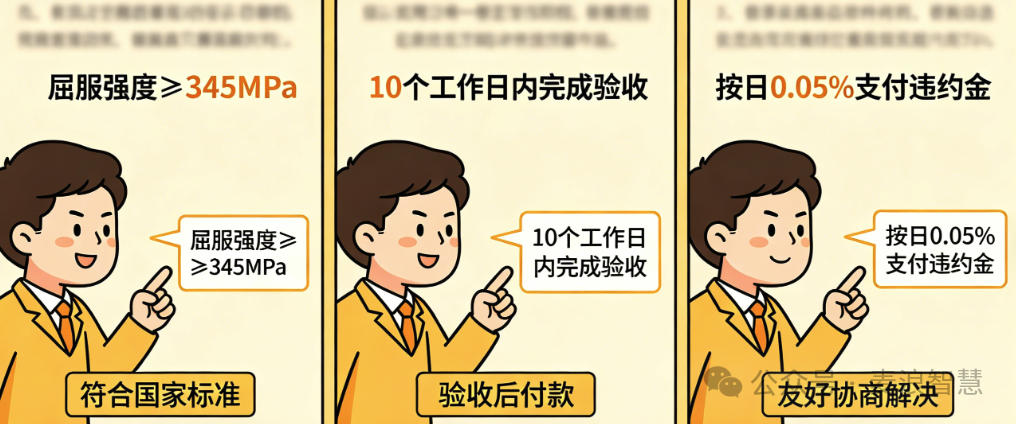

- “符合国家标准” → “屈服强度≥345MPa”
- “验收后付款” → “10个工作日内完成验收”
- “友好协商解决” → “按日0.05%支付违约金”
合同是采购全周期的“护身符”。签字前多花时间审视“软条款”,后期就能省去无数纠纷。
记住:好合同,不是让对方无路可走,而是让双方都走得明明白白。
